清水塘水库基本情况

湖南省库区移民事务中心 hnym.hunan.gov.cn 时间:2015年05月28日 【字体:

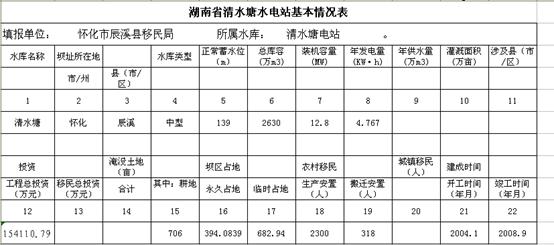

一、  项目简介



清水塘电站大坝





电站位于湖南省怀化市辰溪县仙人湾乡清水塘上游0.5km,距怀化市约72km。是沅水干流梯级开发方案中湖南省境内第六级电站,下接大洑潭水电站库尾,上与铜湾水电站尾水衔接,是一个以发电为主,兼顾航运等综合利用的水电工程。坝址控制流域42140km2,占全流域面积的47.3%,坝址多年平均流量872m3/s,坝址河道的航道等级规划为V级航道,航运建筑物采用船闸形式,船闸级别V级,设计最大过坝船舶为300t级。

清水塘水电站总装机容量12.8KW,年设计发电量近期指标为:4.767亿kwh,远期为5.071亿kwh,正常蓄水位139m,总库容2.63亿m3,正常蓄水位库容0.533亿m3,工程总投资154110.97万元,库区淹没涉及辰溪和中方县,共4个乡镇。坝区建设征地影响辰溪县2个乡镇5个村13个村民小组,占用土地面积1077.0239亩,其中永久占用394.0839亩,临时用地682.94亩,影响搬迁1988人,影响人行桥一座,渡口一处。

辰溪库区淹没影响2个乡镇20个村82个村民小组,需搬迁安置移民79318人,拆迁房屋面积22230.19m2,淹没影响土地面积1357亩,其中耕地706亩,林地254亩,荒草地360.03亩以及其他地类,淹没影响公路0.98km,机耕道人行道3.46km,公路桥3座,机耕桥3座,渡口5处,大小码头45处及其他专项设施,淹没影响搬迁79318人。淹没全日制小学一所,装机250kw小型水电站一座。

清水塘水电项目工程于200410月开始勘察设计,20067月电站下河围堰,2008928日首台机组提前187天投产发电,20091152#机组并网发电;2009653#机组并网发电;20098304#机组并网发电。2010年全面完成枢纽工程建设扫尾和规划内的库区移民专项工程建设、库区移民搬迁。
